Installationsmetoder af stålkonstruktioner

Med enestående fordele som høj styrke, let egenvægt, højt industrialiseringsniveau og kort byggeperiode,stålkonstruktionerer blevet kernestrukturen for moderne industrianlæg, store offentlige bygninger og superhøjhuse. Installation og konstruktion af stålkonstruktioner fungerer som et nøgleled, der forbinder designtegninger og fysiske bygninger, og deres konstruktionsteknologi og kvalitetskontrol påvirker direkte konstruktionernes sikkerhed og holdbarhed. Med udgangspunkt i konstruktionsforberedelsen sorterer dette papir systematisk de tekniske kernepunkter for installation af forskellige stålkonstruktioner, herunder enkelt-etagers, fleretagers og højhuse stålkonstruktioner samt stålgitterkonstruktioner, for at give referencer til konstruktionsorganisation og kvalitetskontrol på stedet.



Byggeforberedelse

Først og fremmest skal der udarbejdes en installationsteknisk plan. Stykke-for-stykke-installation anvendes til en-etagers stålkonstruktioner, mens omfattende installation anvendes til tagsystemer og flere-etagers stålkonstruktioner. Derudover skal hejseudstyr, entreprenørmaskiner, stålkomponenter, svejsematerialer og fastgørelsesanordninger være fuldt udstyret. Højdenivelleringen af ​​søjlefundamenter, akser og ankerbolte skal kontrolleres igen, stålkomponenter skal rengøres, og udstillingslinjer for positionering skal markeres.



Installation Methods of Steel Structures

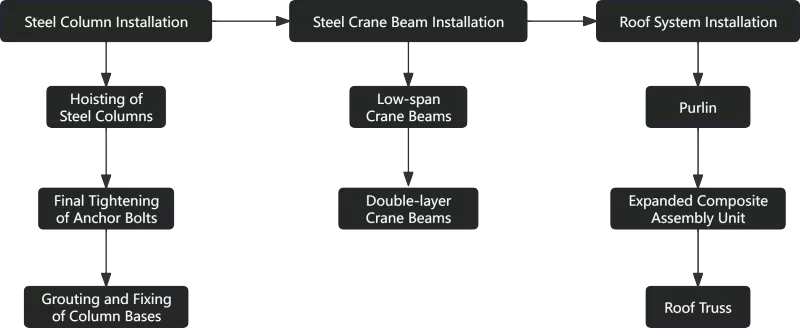

Installation af en-etagers stålkonstruktioner

Stålsøjler hejses ved enkeltpunkts direkte surring. Efter justering med ankerbolte til midlertidig fastgørelse skal deres position og vertikalitet kalibreres. Endelig tilspænding af bolte og svejsning af bundplader skal udføres inden fugning ved søjlebund. Kranbjælker løftes med topunktssurring og er udstyret med mærkesnore for at forhindre kollision; deres højde, akse og vertikalitet skal justeres efter positionering. Tagspær må først hejses, efter at stålsøjler er stabiliseret. Tagkomponenter kan formonteres til stive integrerede enheder til hejsning, og riller skal monteres efter tagspær er placeret.



Installation Methods of Steel Structures

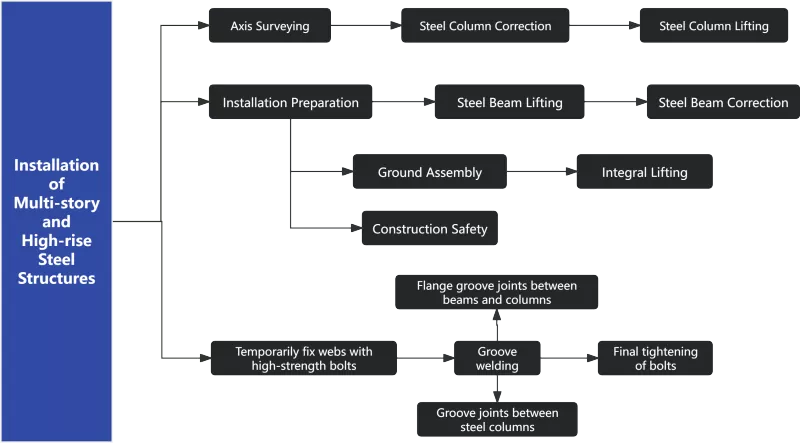

Installation af fleretagers og højhuse stålkonstruktioner

Bearbejdningsgodtgørelse for svejsekrympedeformation skal reserveres til komponenter af stålkonstruktioner i flere etager og højhuse. Akser overføres fra jordkontrolledninger til hejsning og kalibrering af stålsøjler. Før hejsning af stålbjælker, skal parametre for søjlekonsoller inspiceres, og sikkerhedsbeskyttelsesfaciliteter skal arrangeres. Efter positionering skal elevations- og centerlinjer kalibreres gentagne gange, efterfulgt af forbindelseskonstruktion af alle typer komponenter.



Installation Methods of Steel Structures

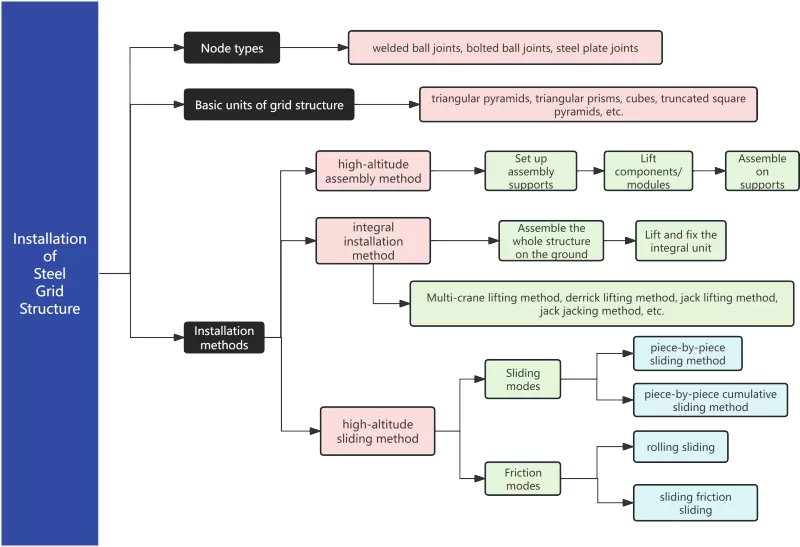

Installation af Stål Space Truss

Space truss er en udbredt langspændt tagkonstruktion med tætte elementer, hvilket giver højere konstruktionsbesvær end plane strukturer. Det vedtager hovedsageligt tre typer samlinger, og forskellige plane former kan samles ved at kombinere flere grundlæggende enheder. Der er tre primære konstruktionsmetoder til rumspær: montering i høj højde kræver ikke noget stort hejseudstyr, men bruger en stor mængde understøtninger og involverer omfattende operationer i høj højde; integreret installation behøver ingen understøtninger, har mindre arbejde i høj højde og stabil svejsekvalitet, men det stiller høje krav til hejseudstyr og konstruktionsteknologi; Højdeglidning undgår fuld-set monteringsstøtter med moderat arbejdsbyrde i høj højde og spredte hejsebelastninger, mens specielle glidespor skal lægges på forhånd, og synkroniseringspræcisionen af ​​glidning skal kontrolleres strengt.



Installation Methods of Steel Structures



Stålkonstruktioninstallation er et systematisk projekt, der kræver koordinering af flere arbejdsprocedurer og fag. Dens kvalitet og effektivitet er afhængig af den integrerede koordinering af den indledende forberedelse, hejseordninger, korrektion i processen og sikkerhedsstyring. For en-etagers konstruktioner skal rækkefølgen af ​​komponenthejsning og stabilitet under positionering gives prioritet. For etage- og højhuse skal der implementeres streng kontrol over svejsekrympningsdeformation og vertikal transmissionsnøjagtighed. Med hensyn til konstruktioner med lang spændvidde skal konstruktionsmetoder, herunder montering i høj højde, integreret løft og glidning, vælges i henhold til lokale forhold på stedet, og afvejninger mellem støtteforbrug, arbejdsbyrde i stor højde og udstyrskapacitet skal behandles korrekt.



Installation Methods of Steel Structures



I det faktiske byggeri kan den sikre, effektive og nøjagtige afslutning af installationen af ​​stålkonstruktioner garanteres, kun ved fuldt ud at forstå designhensigten, nøje at overholde koder og standarder, styrke undersøgelsesovervågning og fleksibel vedtagelse af de optimale byggeteknikker skræddersyet til strukturelle karakteristika for forskellige projekter, hvilket lægger et solidt grundlag for højkvalitets byggeprojektleverance.



Installation Methods of Steel Structures



Med 21 års dybdegående erfaring i stålkonstruktionsindustrien,EHSSpåtager sig en bred vifte af stålkonstruktionsprojekter, der dækker fremstilling og installation af stålkomponenter. Siden lanceringen af ​​bælte- og vejinitiativet har vi eksporteret adskillige store stålkonstruktionskomponenter og leveret oversøiske installationsprojekter. Vi kan prale af omfattende installationsekspertise og er fuldt ud i stand til at tackle installationsudfordringer af forskellige komplekse strukturer, lige fra en-etagers industrielle værksteder og superhøjhuse til konventionelle spær og storskala rumgitter. Vores solide faglige kompetence sikrer den langsigtede stabile drift af ethvert stålkonstruktionsprojekt.

Relaterede nyheder
Efterlad mig en besked
X
Vi bruger cookies til at tilbyde dig en bedre browsingoplevelse, analysere trafik på webstedet og tilpasse indhold. Ved at bruge denne side accepterer du vores brug af cookies. Privatlivspolitik
AfviseAcceptere
